在瑞声科技(南宁)厂房装修三期工程施工现场,有这样一支攻坚步队,这只步队不到30人,平均年岁缺乏35岁,他们装板打洞、安管布线,天天在透风条件和照明条件有限的瑞声厂房内全心筑巢,作为瑞声装修项目的主力军不知疲倦地斗争着,他们荣获了凯时优质运营商集团2021年度“工人先锋号”的声誉,他们就是荣鑫公司瑞声科技(南宁)厂房装修三期工程攻坚小组。
瑞声科技(南宁)厂房装修三期工程是瑞声科技南宁工业园的主要组成部分,它作为南宁市和经开区打造千亿工业园的重点工程、督办项目,项目工期紧,质量要求高。项目主要为瑞声神冠厂区5#、15#、19#、20#、21#厂房的装修刷新和污水站、客栈等隶属设施的建设,装修刷新面积共约7.5万㎡。在攻坚小组的全力奋战下,瑞声三期项目于2021年9月尾圆满完成磷七质量的厂房装修和隶属设施建设使命。
全心策划,谋定开局
瑞声装修三期工程在2020年12月9日正式开工,这又是一个要和时间赛跑的项目,荣鑫公司第一时间组建以“党员先锋队”和“青年突击队”为主力的项目攻坚小组,确保攻坚小组的各岗位、各职能都有党员干部和精悍实力加入其中,进一步吹响了项目攻坚的军号。
面临同样是边设计边施工边移交的项目,攻坚小组充分团结瑞声一、二期、音卓项目的名贵施工履历,针对专业多、事人情集中重大的特点,坚决接纳各专业穿插施工、流水作业、分区实验的计划和“白加黑”“五加二”等施工手段,尽可能的将施工使命剖析细化,尽可能的做到妄想详尽、主线清晰。攻坚小组建设后连忙开展专业步队的选聘、项目主材的询价预订采购等事情,并且还在各项分部分项工程最先前,起劲与设计单位对接,将施工图中特殊施工工艺的手艺处置惩罚问题予以明确并标注在施工图上加以确认,只管把前期的事情做足做细。
面临项目定额与市场脱节的问题,攻坚小组在项目开工的第一时间就起劲联系广西造价站,约请造价站的向导专家对项目的定额举行核验,多次组织造价站专家和项目建设单位、经开区财务局、造价评审等职员召开协调会,在事人情没有周全铺开前将能确定的项目质料装备、工序流程的价钱举行确定,同时与造价站建设协同机制,在泛起问题和难题时能够实时相同,实时决议,确保不泛起造价上的问题而影响施工。
春节不歇工,拼出“开门红”
2021年元旦刚过,海内新冠疫情有所反弹之时,攻坚小组就接到指令,瑞声三期主体交付的时间需要提前,这就使得原本就不充裕的装修施工时间被极大的压缩了。为了按期完成使命,攻坚小组团结其时的疫情研判,连忙制订赶工计划。他们一方面第一时间召集施工队组认真人,与他们促膝恳谈,先容项目的现真相形,发动他们留在南宁过年,妄想使用过年这段时间完成影响后续事情的主要施工节点使命;另一方面拿出至心,在春节前起劲筹措资金,兑付甚至预付工程款子,稳固施工步队,确保工人在前期主要节点完工后能够第一时间返回项目开展事情。
在攻坚小组的种种体贴发动下,不少施工队组都被感动了,最终有30多名主干施工职员自动留在项目过年,继续为加速推进瑞声三期项目建设做出孝顺。他们和攻坚小组成员一同在项目上过了一个意义特殊的春节,一同在春节时代加班加点的施工,做到了春节不歇工,包管了前期的主要节点能够在大年头五前完工;也正是由于攻坚小组的前期起劲,年头五就有凌驾60名的返乡工人回到项目工地开展事情,春节假期还未竣事,项目现场就已经恢复到平时施工的人数水平,现场很快就泛起出一派忙碌情形,各专业步队有条不紊地开展各项施事情业,顺遂实现了项目春节后的“开门红”。
攻坚克难显效果,同心协力保投产

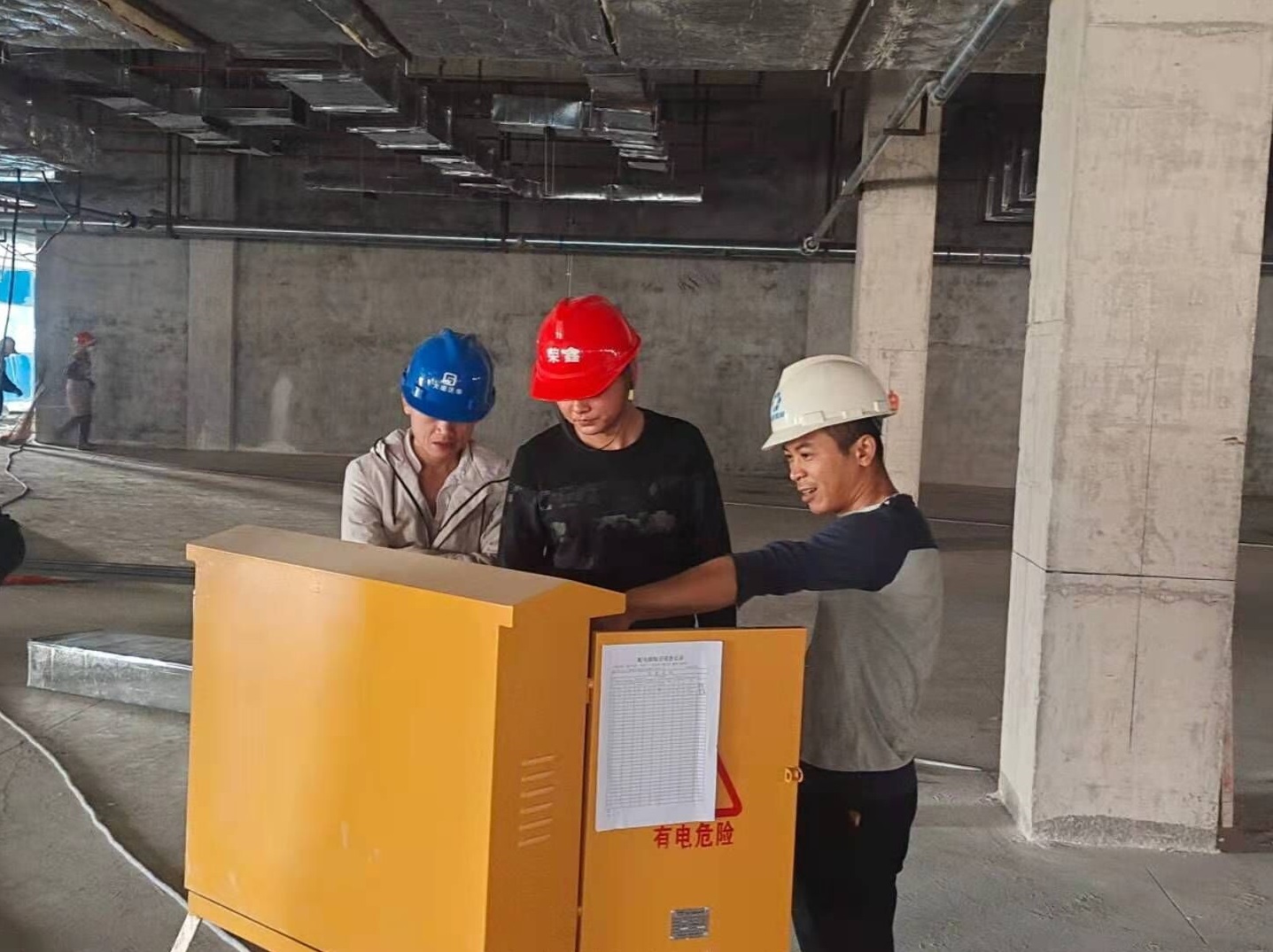

戎马和粮草的接连到位,施工节点也已经凭证赶工计划举行了锁定,但在主厂房的施工时又有一道坎摆在了攻坚小组眼前。由于施工工期的提前,项目的主厂房的暂时用电并未接通,现场险些不具备施工条件,但为了确保工期,攻坚小组认真人唐罗源在现场说:“没有条件施工,我们创立条件也要施工!”说完,他就向导攻坚小组中的水电工程师和电工来到离瑞声三期项目现场最近,也是他们一经奋战过的瑞声二期项目12#厂房寻找暂时用电的突破口。在现场的一番勘查及与瑞声公司治理职员相同确认后,他们连忙采购了一批电缆,迅速完成了暂时用电的接线事情,创立了连忙施工的条件。
时间到了4月份,在攻坚小组的一直奋进下,一层又一层的厂房完成了装修,最早完成装修移交的厂房也即将完成生产线的装置,此时正式用电和正式用气却还没有完成施工,但生产线试运行却等缺乏。为了包管在生产线装置完成时瑞声公司能够顺遂试产,攻坚小组决议再次从二期项目那里接电接气确保生产线的试运行,他们一边用电线路结构设计,一边与瑞声基建职员相同,同时完成了电缆电线及供气管材的采购订货。4月尾,在攻坚小组的协力配合下,随着高压配电间和空调系统的装置完成,暂时用电和用气也准期接通,完全抵达了瑞声三期项目5#厂房二层生产线的试产条件,包管了5月初瑞声公司的试产,获得了瑞声公司和各上级部分的一致好评。
强烈的使命感和责任感,使瑞声科技(南宁)厂房装修三期工程攻坚小组全员拧成一股绳,心往一处想,劲往一处使,把项目建设早日完工当成自己的使命,把好进度关、解决浩劫题,同心担起瑞声三期项目的建设责任,为经开区打造千亿工业园孝顺“小团队”的“大能量”。
(荣鑫公司 蒋绍明/文 蒋绍明、吴波/图)
